बृहन्मुंबई महानगर पालिका ने गोरेगांव-मुलुंड लिंक रोड में देरी के लिए ठेकेदार पर लगाया रू 2 करोड़ का जुर्माना।

Date:

श्रीश उपाध्याय/मुंबई वार्ता

बृहन्मुंबई नगर निगम (बीएमसी) ने गोरेगांव-मुलुंड लिंक रोड (जीएमएलआर) परियोजना के चरण 3 में महत्वपूर्ण देरी के लिए ठेकेदार एसपी सिंगला पर 2.09 करोड़ रुपये से अधिक का जुर्माना लगाया है। ठेकेदार की लापरवाही के कारण समय रेखा लगभग एक साल पीछे चली गई है।

गोरेगांव (पश्चिम की ओर) की ओर छह लेन का सिंगला फ्लाईओवर, जिसे शुरू में जुलाई 2025 में पूरा करने के लिए निर्धारित किया गया था, अब मई 2026 में खुलने की उम्मीद है। मुलुंड छोर पर, छह-लेन फ्लाईओवर का केवल एक हाथ 31 मई, 2026 को चालू हो जाएगा, शेष खंडों में अतिरिक्त महीनों के काम की आवश्यकता होगी, अधिकारियों ने पुष्टि की।

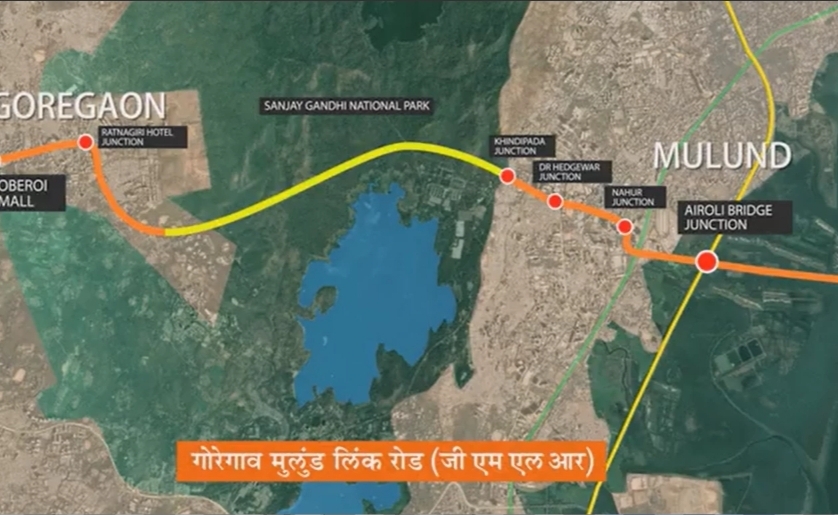

■ परियोजना विलंब पर विवरण.

रोटरी और आगामी केबल-स्टे ब्रिज के साथ, दो प्रमुख फ्लाईओवर की संयुक्त परियोजना लागत 713 करोड़ रुपये है। पुल विभाग के एक वरिष्ठ अधिकारी ने कहा कि जुलाई और अगस्त की देरी के लिए जुर्माना राशि 19 नवंबर को वसूल की गई थी। उन्होंने कहा कि जब मुलुंड की ओर प्रगति हो रही थी, तो लगातार बाधाओं के कारण मई 2026 तक केवल एक हाथ खोला जा सका। पानी की पाइपलाइन और सोनपुर जंक्शन के पास अतिक्रमण सहित कई उपयोगिता-संबंधित चुनौतियों के कारण मुलुंड खंड की गति धीमी हो गई है। मूल लक्ष्य 31 मई, 2026 तक पूरे फ्लाई ओवर को जनता के लिए खोलना था, लेकिन उपयोगिता संबंधी जटिलताओं ने समयसीमा को और आगे बढ़ा दिया है।

अतिरिक्त नगर आयुक्त (परियोजनाएं) अभिजीत बांगर ने पुष्टि की कि यदि ठेकेदार समय सीमा से चूकता रहा तो और अधिक दंडात्मक उपाय किए जाएंगे। उन्होंने कहा, “हमने समयसीमा का उल्लंघन करने पर 2 करोड़ रुपये का जुर्माना लगाया है और अगर काम में तेजी नहीं आई तो आगे भी जुर्माना लगाया जाएगा।”

गोरेगांव की ओर के लिए आवश्यक 31 स्तंभों में से 27 पूरे हो चुके हैं, शेष चार वर्तमान में निर्माणाधीन हैं। संरचना में दोनों तरफ पैदल मार्ग, डेक स्लैब, 24.2 मीटर का कैरिजवे, दो फुट-ओवरब्रिज और मुलुंड में एक ऊंचा रोटरी शामिल है, जिसमें भांडुप कॉम्प्लेक्स, गुरु गोबिंद सिंह रोड और मुख्य फ्लाईओवर की ओर जाने वाली तीन भुजाएं शामिल हैं। मुलुंड में एक वाहन अंडरपास पहले से ही चालू है।एक बार पूरा होने पर, यह परियोजना मोटर चालकों को डिंडोशी से संजय गांधी राष्ट्रीय उद्यान तक एक सीधा मार्ग प्रदान करेगी और अंततः दो भूमिगत सुरंगों से जुड़ जाएगी जो चरण 3 का एक महत्वपूर्ण हिस्सा हैं।

हालांकि, देरी ने राजनीतिक आलोचना को जन्म दिया है। मुलुंड के भाजपा विधायक मिहिर कोटेचा ने सुरक्षा, हाउसकीपिंग और काम की गुणवत्ता में बार-बार चूक का आरोप लगाते हुए ठेकेदार का अनुबंध समाप्त करने की मांग की है। कोटेचा ने यह भी दावा किया कि जीएमएलआर परियोजना पर खराब गुणवत्ता वाला काम मुलुंड के बिगड़ते वायु गुणवत्ता सूचकांक (एक्यूआई) में योगदान दे रहा था।अमर नगर से नाहुर तक 2 किलोमीटर की दूरी के निरीक्षण के बाद, लगभग 100 उल्लंघन पाए गए।

परियोजना इंजीनियरों ने 40 से अधिक नोटिस जारी करने और 1 करोड़ रुपये का जुर्माना लगाने की बात स्वीकार की, लेकिन कोटेचा ने कहा कि बार-बार चेतावनी के बावजूद कोई सुधार नहीं हुआ है।
